INTRODUÇÃO
Post anterior: Dashboard de Produtividade Pessoal T3E01: Gráficos do app d2p
Este é o episódio 2 da temporada 3 da série Dashboard de Produtividade Pessoal, no qual vamos mostrar como integrar o gráfico Burndown com o app d2p.
Objetivo do Gráfico Burdown
O gráfico Burndown é uma ferramenta visual usada em metodologias ágeis, como o Scrum, para monitorar o progresso de um projeto ou sprint, mostrando a quantidade de trabalho restante em relação ao tempo.
Ele ajuda a prever se a equipe conseguirá concluir o trabalho planejado dentro do prazo e identificar desvios no escopo ou na estimativa.
Como funciona:
Eixo X:
Representa o tempo, seja em dias de um sprint ou iterações de um projeto.
Eixo Y:
Representa a quantidade de trabalho restante, que pode ser medida em pontos de história, horas ou outras unidades de medida.
Linha de trabalho ideal:
Mostra a progressão esperada, como se o trabalho fosse concluído em um ritmo constante.
Linha de trabalho real:
Indica o trabalho restante real, conforme a equipe avança no projeto ou sprint.
Desvios:
Se a linha de trabalho real estiver abaixo da linha ideal, a equipe está avançando mais rápido que o planejado. Se estiver acima, a equipe está atrasada.
Tipos de gráficos Burndown:
- Gráfico de Burndown de Sprint: Foca no trabalho restante dentro de um sprint específico.
- Gráfico de Burndown de Produto: Foca no trabalho restante de todo o projeto.
Benefícios do gráfico Burndown:
Visibilidade do progresso:
Permite que a equipe visualize o andamento do trabalho e o cumprimento das metas.
Detecção de problemas:
Ajuda a identificar atrasos ou desvios no escopo ou nas estimativas, permitindo ações corretivas.
Melhora da tomada de decisões:
Fornece dados concretos para decisões mais assertivas sobre o projeto ou sprint.
Transparência e comunicação:
Facilita a comunicação entre os membros da equipe e com os stakeholders.
Integração d2p com Burndown
A integração do app d2p com o gráfico Burndown é realizada na planilha Banco de Dados - D2P, por meio da transferência de dados da aba Tarefas para a aba Burndown.
Fontes e usos dos dados
Fontes dos dados: aba Tarefas
- Coluna B(Nome): Nome da tarefa
- Coluna C(Código): Código da tarefa
- Coluna D(Pontos): Tamanho da tarefa
- Coluna E(Status): Indicador de tarefa a fazer ou feita (pending, completed)
- Coluna G(DataConclusao): Data de conclusão da tarefa
Uso dos dados: aba Burndown
- Coluna A(Data Hora):
- Coluna B(Nome)
- Coluna C(Código)
- Coluna F(Pontos)
Regras:
- Burdown.Coluna A(Data Hora) deve ser igual a Tarefas.Coluna G(DataConclusão), no formato "Data Hora".
- Burdown.Coluna B(Nome) deve ser igual a Tarefas.Coluna B(Nome).
- Burdown.Coluna C(Código) deve ser igual a Tarefas.Coluna C(Código).
- Burdown.Coluna F(Pontos) dev ser igual a Tarefas.Coluna D(Pontos), se Tarefas.Coluna E(Status) for igual a "completed".
Exemplo de integração com gráfico Burndown
Este exemplo apresenta:
- Aba Tarefas, atualizada com dados que o usuário digita
- Aba Burndown, atualizada automaticamente
Aba Tarefas

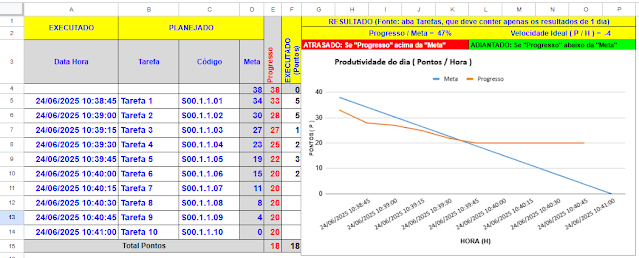

Aba Burndown
Utilidade do gráfico Burndown no app d2p
No app d2p, o gráfico Burndown serve para acompanhamento do progresso no Plano de Dia.
A meta é calculada, automaticamente, pelo app d2p, com base no somatório dos pontos informados nas tarefas, pelo usuário.
O acompanhamento do progresso é feito visualmente, por meio da observação da posição da linha vermelha (Progresso) em relação à linha azul (Meta).
Regras:
- O trabalho deve ser considerado atrasado, se "Progresso" estiver acima da "Meta".
- O trabalho deve ser considerado adiantado, se "Progresso" estiver abaixo da "Meta".
CONCLUSÃO
Neste post foi apresentado o objetivo do gráfico Burdown e como é feita a integração deste com o app d2p.
No próximo post será apresentada a integração do gráfico XmR com o app d2p.
